Intern dashboard Een ontwikkeling van Mijn Bedrijfsmakelaar Noord
P26031 · 2601-DR-Enerzjystate
E
Enerzjystate · Drachten
Lavendelheide · nieuw kantoorgebouw
Laatste update · 8 mei 2026
Lavendelheide · Drachten · Nieuwbouw

Enerzjystate
energiek kantoor­gebouw aan de Lavendelheide.

Drie bouwlagen, 2.185 m² BVO. Begane grond flexibel; eerste en tweede verdieping als zelfstandige kantoor­vloer. Ontwerp door H3A, realisatie door Bouwgroep Noord.

BVO totaal 2.185
VVO totaal 1.940
Bouwlagen 3
Oplevering Q3 2027
Voorlopig ontwerp 01.4 · H3A
Voortraject Q4 '25 – Q1 '26
Ontwerp · VO & DO Q1 – Q2 '26
3 Vergunning LopendQ2 '26
4 Realisatie Q3 '26 – Q3 '27
5 Oplevering Q3 '27
Bouw­partners Realisatie Enerzjystate
Bouwgroep Noord (BGN)
Bouw
Heeren 3 Architecten (H3A)
Architectuur
Mensonides Installatie
Installatie
Energyc
Advies energie

Status­overzicht

Peildatum 8 mei 2026
Huidige fase Vergunning­indiening Lopend
BVO totaal 2.185 NEN 2580 — bruto
VVO totaal 1.940 Verhuurbaar (ROZ)
Start bouw Q3 2026 BGN — onder voorbehoud vergunning
Oplevering Q3 2027 Streefdatum

Voortgang & project­informatie

Bron: projectmap 2601-DR-Enerzjystate

Nieuws & mijlpalen

8 mei 2026
Mijlpaal
Kavel notarieel gepasseerd
  • Akte van levering vandaag gepasseerd bij de notaris — de kavel aan de Lavendelheide is nu officieel eigendom.
  • Een belangrijke randvoorwaarde voor de start van de bouw is hiermee vervuld.
8 mei 2026
Huur­zaken
Oppervlakte­notitie v2 vastgesteld
  • BVO/NVO/GO/VVO per bouwlaag definitief — basis voor huur­overeen­komsten.
  • Totaal gebouw: 2.185 m² BVO · 1.940 m² VVO over drie bouwlagen.
1 mei 2026
Vergunning
Bouwaanvraag­tekeningen ingediend
  • Set B5xxx aangeleverd: situatie, plattegronden BG/1e/2e/dak, gevels, doorsneden, details.
  • Behandeling door gemeente Smallingerland; reactie verwacht in juni.
21 apr 2026
Ontwerp

Plattegrond 1e verdieping geoptimaliseerd
  • Indeling aangepast naar aanleiding van programma-afstemming.
  • Definitieve revisie verwerkt in tekening P26031-B5110.
23 mrt 2026
Ontwerp
Voorlopig Ontwerp 01.4 gereed
  • Aangescherpte gevels, definitieve hoofdmaten.
  • Basis voor uitwerking naar Definitief Ontwerp en bouwaanvraag.
18 mrt 2026
Planning
Hoofdplanning 2026–2027 vastgelegd
  • Voortraject, ontwerp, vergunning, bouw, oplevering gefaseerd.
  • Streefdatum oplevering: medio 2027.
10 jan 2026
Project
Voortraject afgerond
  • Akkoord op uitgangspunten voor uitwerking naar bouwaanvraag.
  • Architect H3A en Bouwgroep Noord definitief verbonden aan project.

Project­gegevens

ProjectnummerP26031 · 2601-DR-Enerzjystate
LocatieLavendelheide, Drachten
ProgrammaKantoor — drie bouwlagen
IndelingBG flexibel · 1e & 2e als afgesloten verdieping
StatusVergunning­indiening
OntwikkelingMijn Bedrijfsmakelaar Noord
ArchitectuurH3A · Heerenveen
BouwBouwgroep Noord (BGN)
InstallatieMensonides Installatie
Advies energieEnergyc B.V.

Stakeholders

6 partijen
Ontwikkeling
Mijn Bedrijfsmakelaar Noord
Intern
Bouw
Bouwgroep Noord (BGN)
Partner
Architectuur
H3A · Heerenveen
Partner
Installatie
Mensonides Installatie
Partner
Advies energie
Energyc B.V.
Intern
Vergunning­verlening
Gemeente Smallingerland
Extern

Oppervlakten per bouwlaag

Conform NEN 2580 · v2 (6 mei 2026)
Bouwlaag BVO NVO GO VVO Aandeel
Begane grond (00) 745 m² 686 m² 681 m² 667 m² 34%
1e verdieping (01) 720 m² 660 m² 649 m² 636 m² 33%
2e verdieping (02) 720 m² 660 m² 649 m² 637 m² 33%
Totaal gebouw 2.185 m² 2.006 m² 1.979 m² 1.940 m² 100%

Ontwerp & tekeningen

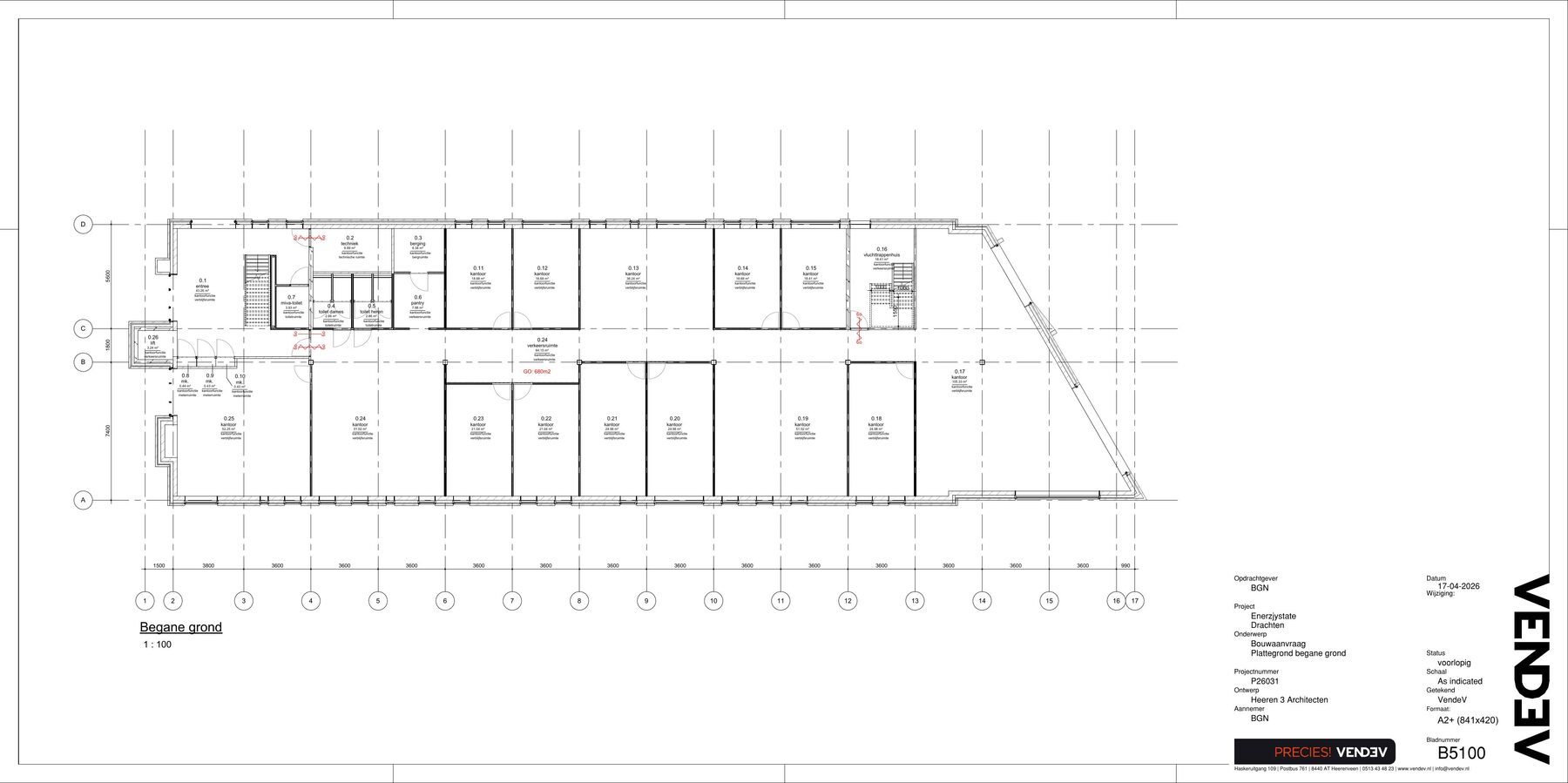

Set bouwaanvraag­tekeningen · 1 mei 2026

Tekeningen

5 tekeningen · H3A

Locatie & bouwlocatie

Visualisatie + actuele situatie

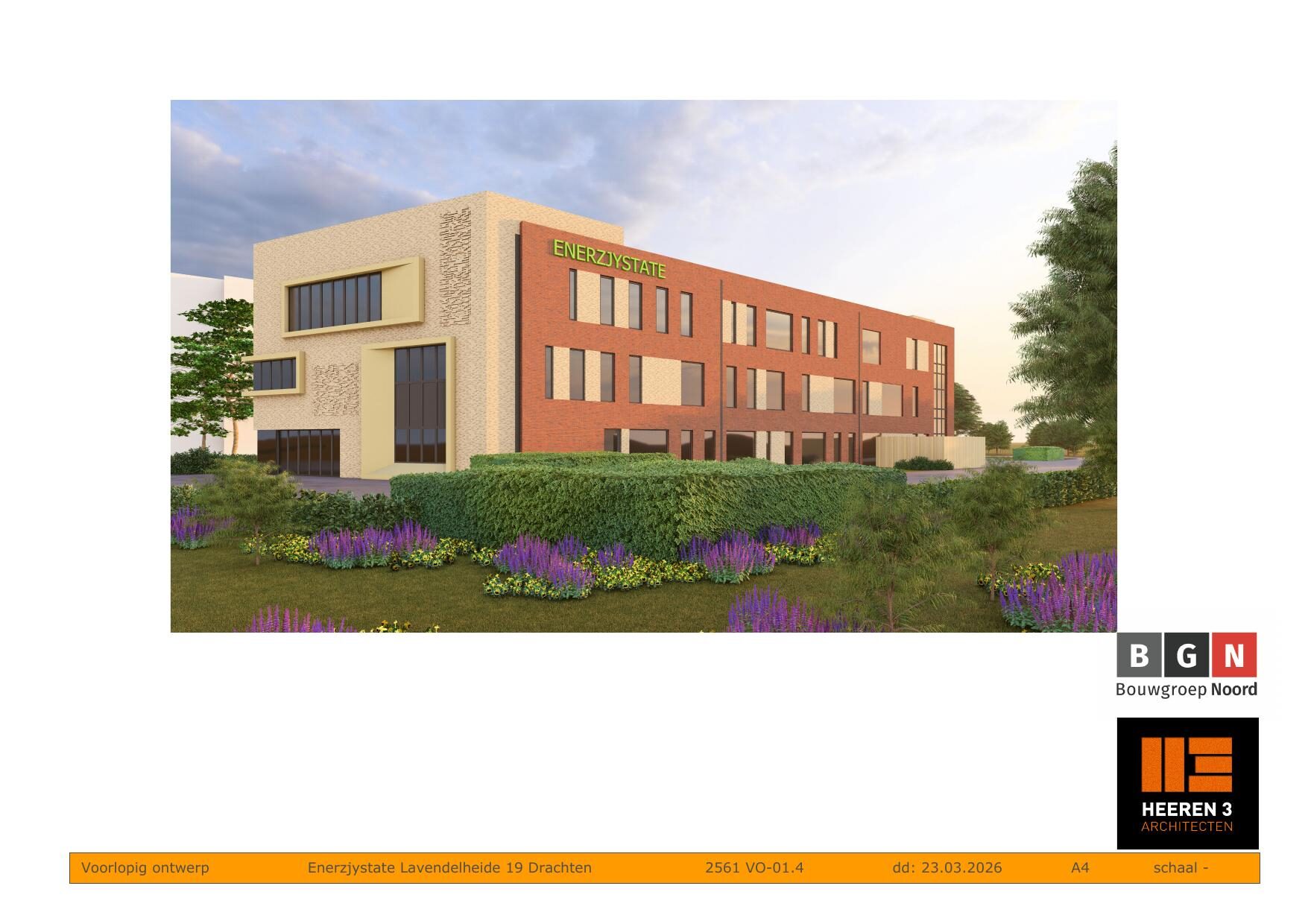

Architect­impressie Enerzjystate
Architect­impressie Hoofdaanzicht vanaf de Lavendelheide Voorlopig Ontwerp 01.4 · H3A · 23 mrt 2026

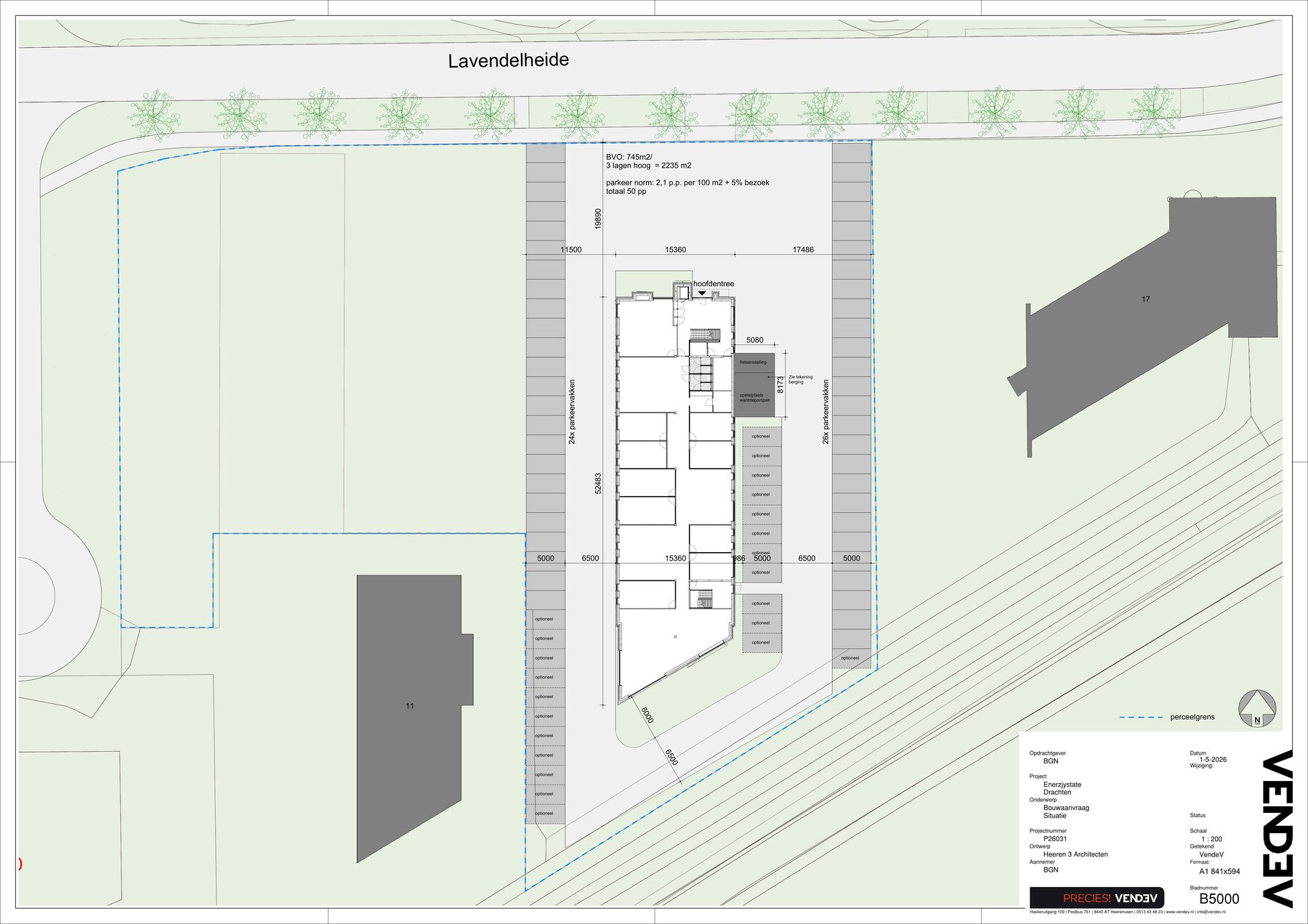

Situatie kavel Lavendelheide
Kavel & situatie Inpassing op de kavel Tekening B5000 · 1 mei 2026
📷

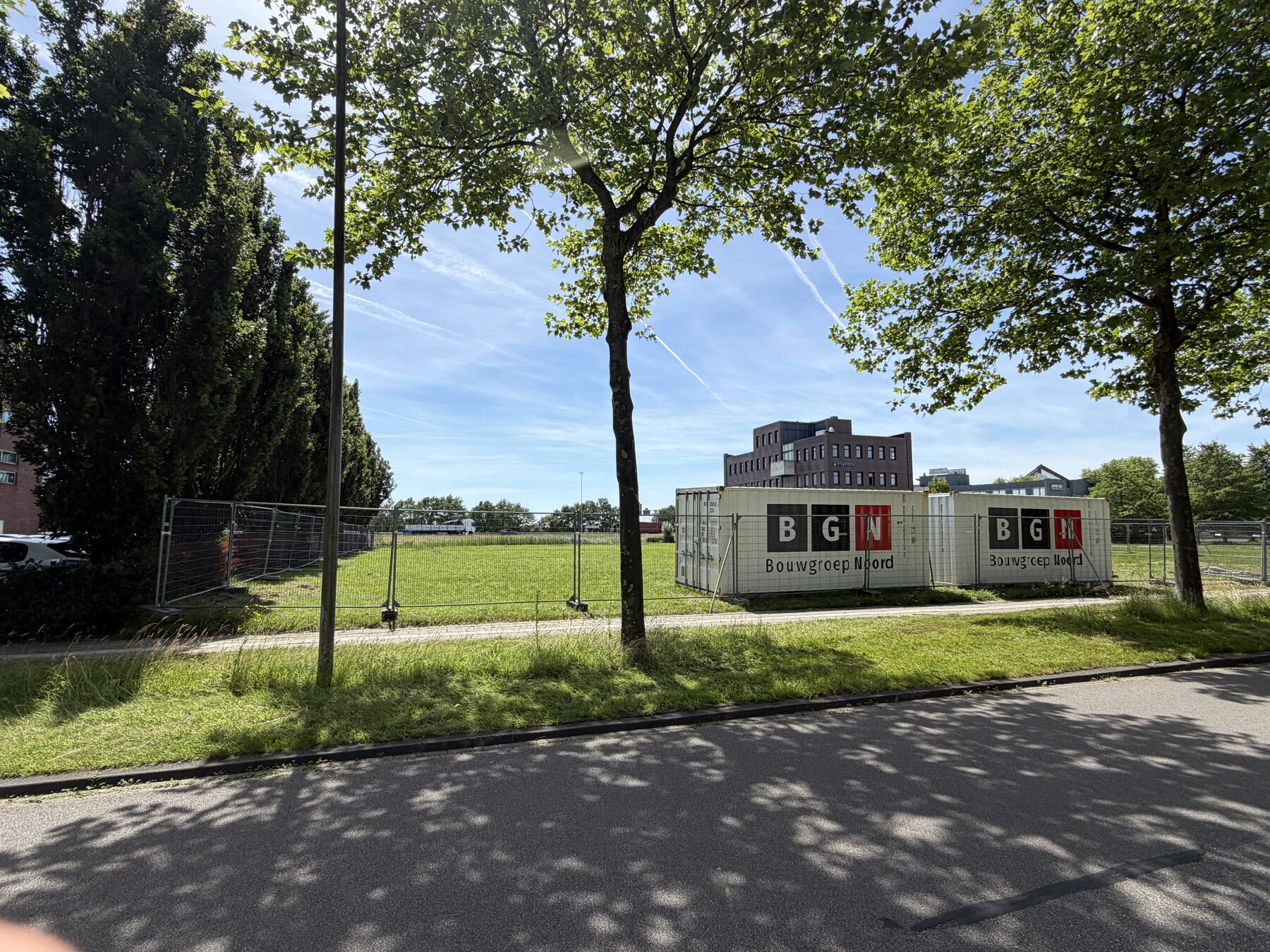

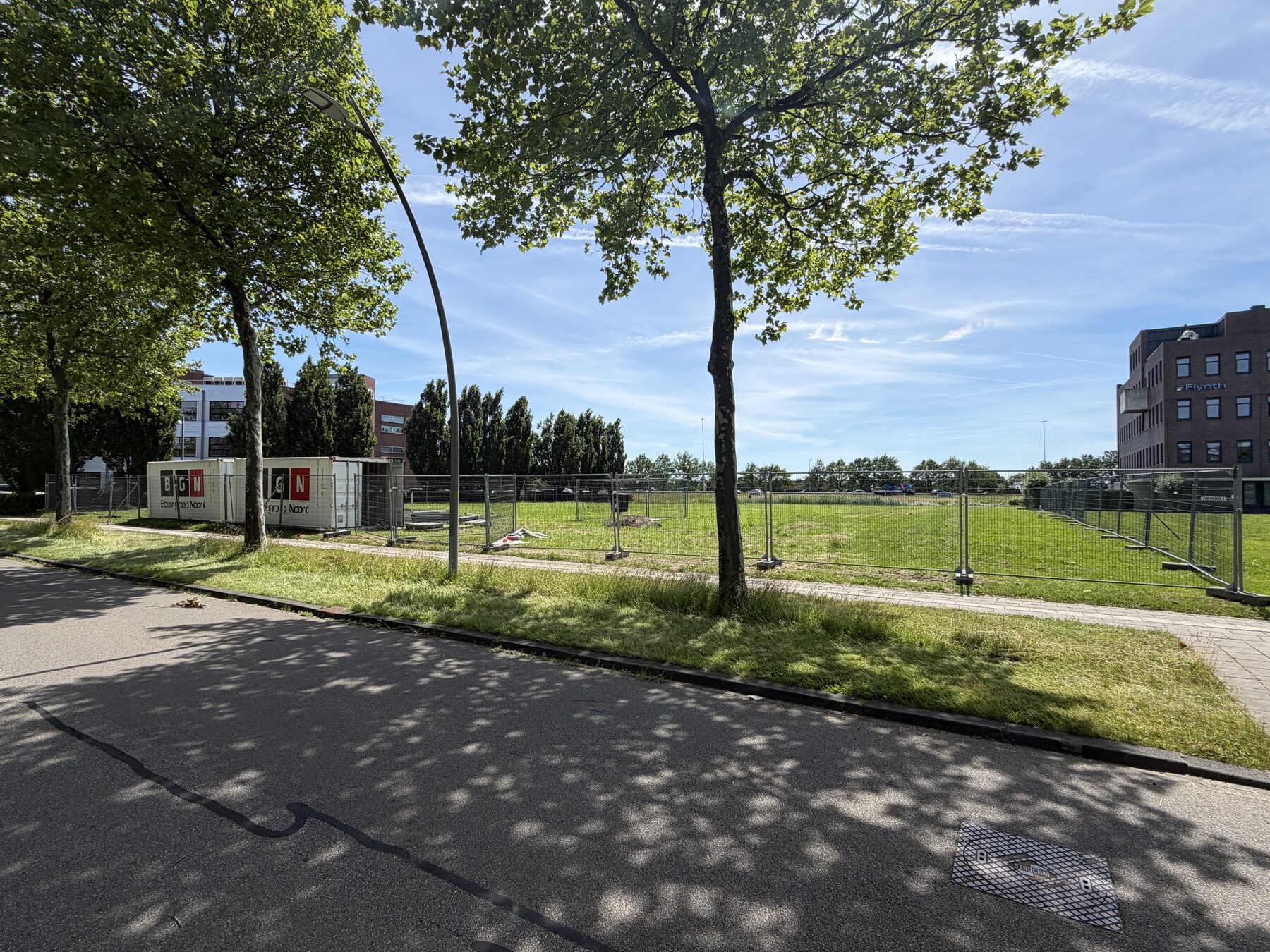

Bouwfoto's volgen
Eerste foto's vanaf start bouw — verwacht Q3 2026.
Bouwlocatie Voortgangs­foto's tijdens realisatie Update­frequentie: maandelijks vanaf bouwstart

Planning op hoofdblokken

Bron: planning d.d. 18 mrt 2026

Tijdlijn 2025 – 2027

Peildatum 8 mei 2026
Fase
Q4 '25
Q1 '26
Q2 '26
Q3 '26
Q4 '26
Q1 '27
Q2 '27
Q3 '27
VoortrajectOptie kavel · intentie
Afgerond
VO & DOH3A — tekenset B5xxx
Ontwerp afgerond
Vergunning­indieningBehandeling gemeente
Lopend
RealisatieBouw door BGN — casco · gevel · installaties
Oplevering & inhuizingStreefdatum
Q3 '27
Afgerond Lopend Geplande mijlpaal Volgende fase

Documenten

Beschikbaar voor download
